Wasseraufbereitung
Teil von Welche Verfahren sind für die Wasseraufbereitung im Produktionsbetrieb belegt?
5 Schritte zur Wasseraufbereitung im Produktionsbetrieb
Wasseraufbereitung einführen im Betrieb: fünf Schritte von der Bedarfsanalyse über die Verfahrenswahl bis zur Inbetriebnahme, inklusive Behörden und Beispielkosten.
Das Wichtigste auf einen Blick
- Fünf Schritte führen von der Bedarfsanalyse über die Verfahrenswahl bis zur dokumentierten Inbetriebnahme.
- Zuständig ist der Betriebsleiter; der Antrag läuft über die Untere Wasserbehörde beim Landratsamt.
- BeispielkostenEnthärtung 3.000 bis 10.000 Euro, Umkehrosmose 15.000 bis 80.000 Euro je Anlage.

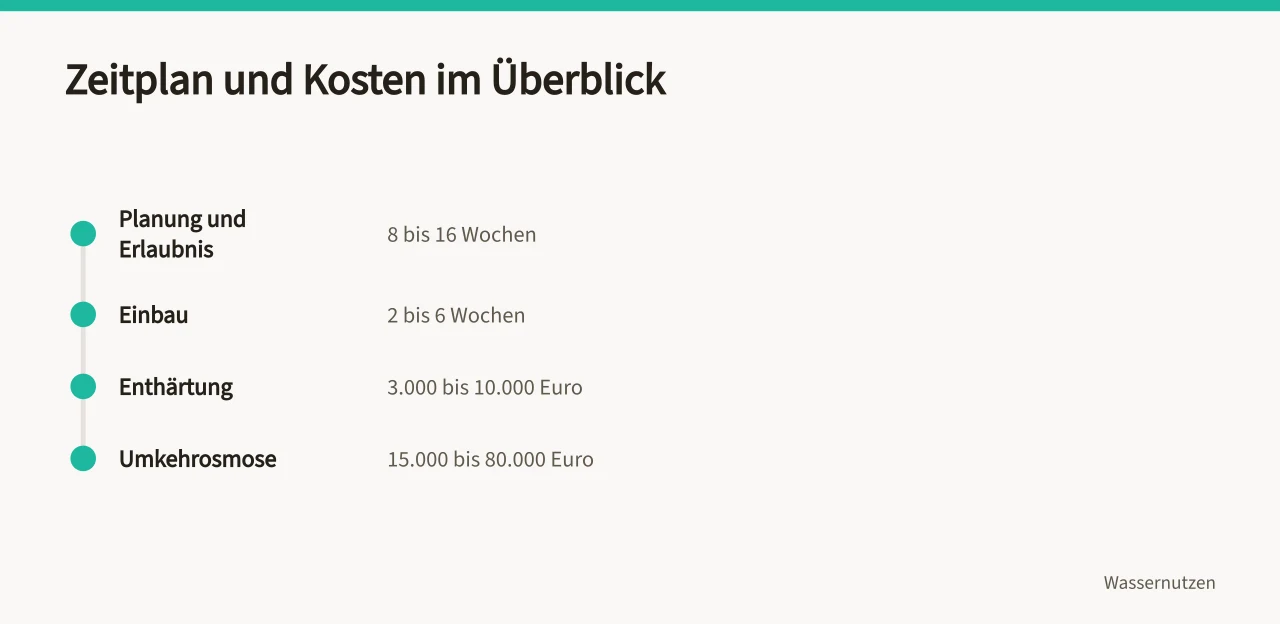

- Für Planung und Erlaubnis sind acht bis sechzehn Wochen einzuplanen, für den Einbau zwei bis sechs Wochen.
- Fördermöglichkeiten prüft man vor der Bestellung, nicht nach der Rechnungsstellung.
Schritt 1: Bedarf messen und Anforderungsprofil festlegen
Verantwortlich: Betriebsleiter, unterstützt von Instandhaltung und Messtechnik. Dauer: zwei bis vier Wochen.
Erfasst werden Entnahmemengen je Abnahmestelle, Spitzenlast in Kubikmetern pro Stunde und die Jahresmenge. Parallel wird die Rohwasserqualität bestimmt: Gesamthärte, Leitfähigkeit, pH-Wert, Trübung und bei Bedarf Eisen, Mangan oder Sulfat.
Ebenfalls aufgenommen wird das Abwasser: anfallende Menge, Frachten und Einleitungsweg. Wer indirekt in die Kanalisation einleitet, braucht diese Zahlen später für den Antrag. Sinnvoll ist eine Messreihe über mindestens vierzehn Tage, damit Schichtbetrieb und Produktionsspitzen abgebildet sind.
Ergebnis dieses Schrittes ist ein Anforderungsprofil: benötigte Wassermenge, geforderte Qualität, erlaubte Reststoffe im Abwasser.
Schritt 2: Rechtsrahmen mit der Unteren Wasserbehörde klären
Verantwortlich: Betriebsleiter, bei größeren Vorhaben mit externer Beratung. Dauer: sechs bis zwölf Wochen.
Entnahme aus Grundwasser oder Oberflächenwasser und das Einleiten von Abwasser sind nach dem Wasserhaushaltsgesetz erlaubnispflichtig. Eine rechtliche Einordnung von Wasserentnahme und Einleitung bietet das Umweltbundesamt.
Für die Einleitung in Gewässer oder Kanalisation gelten zusätzlich die Anhänge der Abwasserverordnung mit branchenbezogenen Grenzwerten.
Zuständig ist in der Regel die Untere Wasserbehörde bei Landratsamt oder kreisfreier Stadt. Dort liegen die Antragsformulare; für eine Erlaubnis sind einzureichen: Lageplan, Verfahrensbeschreibung, Messdaten aus Schritt 1, Angaben zu eingesetzten Stoffen und ein Entwurf der Anlage.
Bearbeitungszeiten von sechs bis zwölf Wochen sind üblich. Die Gebühren liegen je nach Bundesland und Vorhaben zwischen etwa 150 und 1.500 Euro.
Schritt 3: Verfahren auswählen und Angebote vergleichen
Verantwortlich: Betriebsleiter mit Planer oder Anlagenbauer. Dauer: drei bis sechs Wochen.
Die Verfahrenswahl folgt dem Anforderungsprofil, nicht dem Katalog. Die folgende Übersicht nennt übliche Bausteine mit Beispielpreisen einschließlich Mehrwertsteuer.
| Verfahren | Typischer Einsatz | Investition (Beispiel) |
|---|---|---|
| Enthärtung per Ionentausch | Kesselspeisewasser, Waschprozesse | 3.000 bis 10.000 Euro |
| Umkehrosmose | Prozesswasser, Kesselspeisewasser | 15.000 bis 80.000 Euro |
| Aktivkohlefilter | organische Reststoffe, Geruch | 2.000 bis 12.000 Euro |
| UV-Desinfektion | Keimreduzierung im Brauchwasser | 1.500 bis 6.000 Euro |
| Flockung und Filtration | Trübstoffe, Eisen und Mangan | 5.000 bis 25.000 Euro |
Zu jedem Angebot gehören Angaben zu Betriebskosten je Kubikmeter, Wartungsintervallen, Ersatzteilverfügbarkeit und den Abwassermengen, die die Anlage erzeugt. Konzentrate aus der Umkehrosmose müssen entsorgt oder eingeleitet werden; das ist im Antrag anzugeben.
Vor der Bestellung prüft man Förderprogramme. Die KfW fördert Investitionen in Umwelt- und Effizienztechnik.
Schritt 4: Anlage einbauen und Abwasserwege anpassen
Verantwortlich: Fachbetrieb, Bauleitung beim Betreiber. Dauer: zwei bis sechs Wochen.
Der Einbau erfolgt nach den anerkannten Regeln der Technik, in der Trinkwasserinstallation nach DIN 1988 und den Vorgaben des DVGW. Einzubauen sind Absperrungen, Probenahmehähne, Druckminderer und, wo gefordert, eine freie Auslaufstrecke zur Trennung von Trink- und Brauchwasser.
Der Abwasserweg wird mitgezogen: Spülwasser, Regenerat und Konzentrat brauchen eigene Leitungen bis zum Übergabepunkt. Die Montage lässt sich in Betriebsruhe oder an Wochenenden legen, damit die Produktion weiterläuft.
Nach Abschluss gehören Fließbild, Stückliste und Einstellwerte in die Betriebsakte.
Schritt 5: Inbetriebnahme, Probenahme und Betriebstagebuch
Verantwortlich: Betreiber, Abnahme mit Behörde und Labor. Dauer: Probebetrieb zwei bis vier Wochen.
Im Probebetrieb unter Produktionsbedingungen werden Proben genommen, mindestens an zwei Terminen, und im akkreditierten Labor auf die im Bescheid genannten Parameter geprüft. Weicht ein Wert ab, wird die Anlage nachgeregelt, bevor die Behörde die Abnahme bestätigt.
Anschließend erfolgen die Einweisung des Bedienpersonals, die Festlegung der Wartungsintervalle und der Aufbau eines Betriebstagebuchs. Eingetragen werden täglich oder wöchentlich: Zählerstände, Verbrauch an Salz oder Chemikalien, Leitfähigkeit, Störungen und Wartungen. Diese Aufzeichnungen verlangt die Behörde bei Kontrollen. Prüftermine für die Wiederholungsuntersuchung stehen im Bescheid.
Rechenbeispiel: Betriebskosten je Kubikmeter
Ein Betrieb bereitet 20 Kubikmeter pro Stunde auf, bei 4.000 Betriebsstunden im Jahr sind das 80.000 Kubikmeter. Die Beispielrechnung lautet: Strom 0,09 Kilowattstunden je Kubikmeter zu 0,25 Euro ergibt 0,02 Euro. Salz und Filter kosten 0,18 Euro, Wartung und Labor 0,15 Euro, Abschreibung 0,10 Euro. Summe: 0,45 Euro je Kubikmeter, im Jahr rund 36.000 Euro. Alle Werte sind Beispielwerte.
Häufige Fragen
Wann muss ich die Untere Wasserbehörde einschalten?
Vor dem Kauf. Sobald Wasser entnommen oder Abwasser eingeleitet wird, braucht der Betrieb eine Erlaubnis oder Anzeige. Die Behörde prüft die Antragsunterlagen und erteilt Auflagen, die die Anlagentechnik betreffen.
Welche Formulare sind üblich?
Standard sind Antragsformulare der Unteren Wasserbehörde für Erlaubnis und Indirekteinleitung, dazu Lageplan, Verfahrensbeschreibung und Messdaten.
Wie lange dauert die Einführung insgesamt?
Realistisch sind vier bis neun Monate. Messphase und Verfahrenswahl brauchen sechs bis zehn Wochen, Genehmigung sechs bis zwölf Wochen, Einbau und Probebetrieb vier bis zehn Wochen.
Wer ist im Betrieb verantwortlich?
Der Betriebsleiter trägt die Verantwortung, benennt aber eine Person für das Betriebstagebuch und die Probenahme. Wartung und Störungsbehebung gehören in einen Vertrag mit dem Anlagenbauer.
